北京燃氣公司運維2022年調壓箱技改工程,北京燃氣調壓箱技改工程概況,燃氣調壓箱施工組織主要施工工藝。北京燃氣調壓箱維護質量保證措施,安全生產措施,調壓箱文明施工及環保措施。和甲方做好燃氣調壓箱服務和配合,施工配合事宜。
一、北京燃氣公司運維2022年調壓箱技改工程工程概況
1. 工程名稱:北京燃氣公司運維2022年調壓箱技改工程
2. 管轄單位:北京市燃氣公司運維
3. 工程性質:民用戶用調壓箱、鍋爐用調壓箱

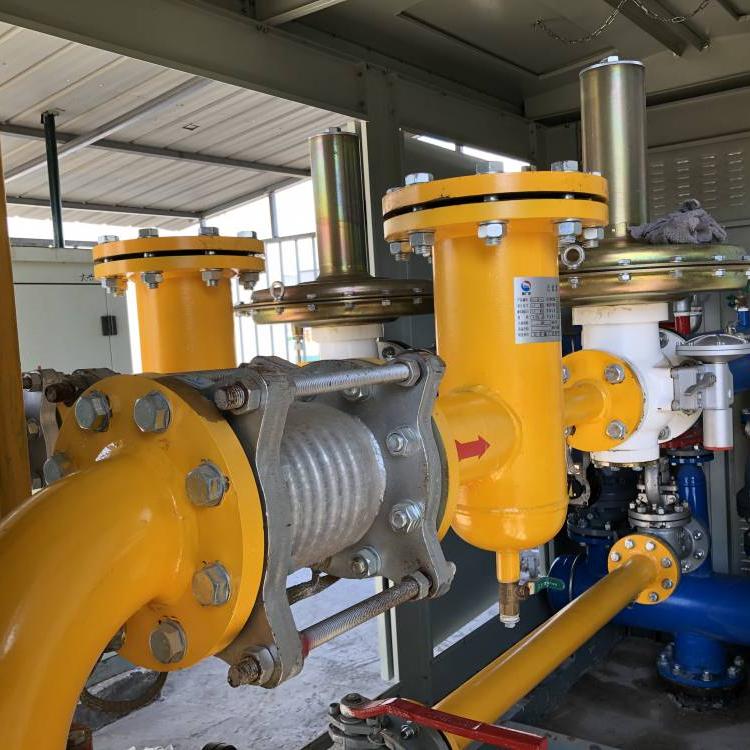

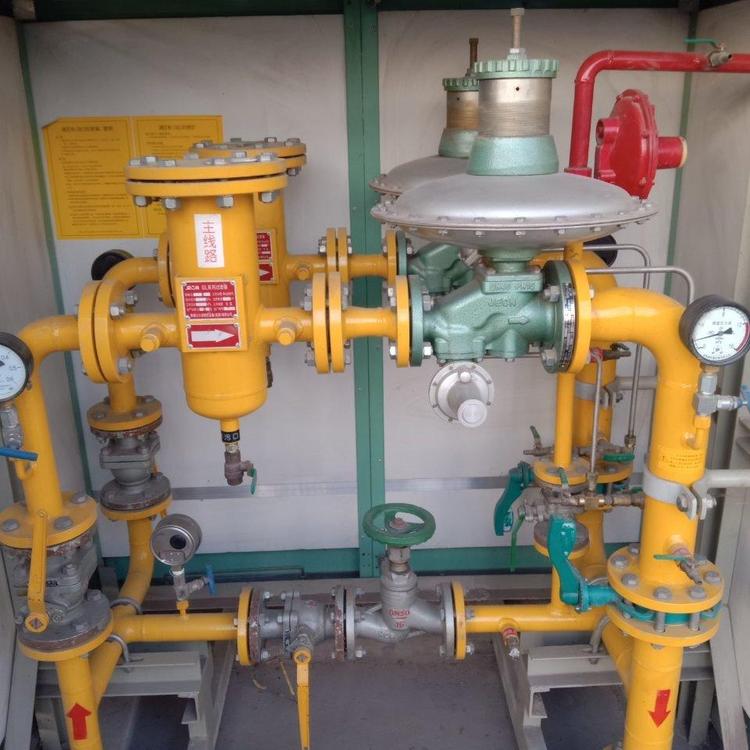

4.工程內容:為了確保用戶安全、正常使用,決定對部分調壓箱進行技術安全改造,即原單路調壓箱改為雙路供氣調壓箱,雙路調壓箱更換主要設備,砌筑調壓箱基礎,安裝調壓箱護欄。參與技改調壓箱共49臺,調壓箱明細見附表1。
5.工程方案:為了便于日常的安全使用與維修,按照北京燃氣公司的規定,本次改造的新調壓箱為雙路供氣調壓箱。新調壓箱的設計按匯氣管進出口中心距及管徑尺寸進行一對一設計,新調壓箱的強度、氣密性及各項參數試驗調試合格后方可運抵施工現場。新匯氣管在工廠內完成預制,并在強度、氣密性合格后運至現場。
二、北京燃氣公司運維2022年調壓箱技改工程施工組織
1. 工期計劃:
本次技改工程平均每臺技改調壓箱現場施工時間為8小時,共49臺調壓箱,共計392小時,約合47天。
2. 施工準備工作:
A. 施工前組織所有施工人員進行技術交底及安全交底。
B. 施工前完成現場勘察,并確定各種問題的處理方案和相互配合措施。
C. 施工前要完成成品、半成品的加工,以備隨時運至現場。
D. 施工1小時前組織好施工人員,需要使用的機械、工具、設備、材料進場,并完成預制準備工作,隨時待命!
3. 單臺調壓箱技改所需勞動力、施工機械保障計劃安排(共計49臺調壓箱技改):
為了應對施工現場不確定因素的影響,保證工程能順利進行,我公司將為施工現場組織配發足夠數量的勞動力及施工機械在施工現場待命,依據施工現場實際進度隨時做出勞動力、機械的投入調整,從而保證調壓箱的改造工程在燃氣運維規定的時限內順利完成。
勞動力計劃安排:
序 號 1 2 3 4 專業名稱 安裝工人 電 工 機械操作司機 電焊工
人 數 5 1 1 1 備注
施工機械、設備安排:
序 號 1 2 3 4 名 稱 吊車 發電機 卡車 千斤頂
數 量 1 1 1 3 備注 8T
北京燃氣公司運維2022年調壓箱技改工程
5 6 7 電焊機 液壓車 套絲機
三、北京燃氣公司運維2022年調壓箱技改工程主要施工工藝
1. 拆除舊調壓箱護欄、原有基礎及附屬設施,放置于臨時堆料場。
2. 舊調壓箱拆除方式可分為整體拆除和分解拆除:
A、整體拆除:只拆卸舊調壓箱進出口球閥上部的法蘭螺栓,利用8T汽吊整體移動調壓箱。
B、分解拆除:根據現場情況對舊調壓箱內的設備進行解體式拆除。
3. 在確保施工安全,同時能順利進行對原調壓箱進行分解拆除的情況下,拆除方法由現場技術人員根據現場情況而定。但應優先選擇整體拆除方式。
4. 調壓箱箱體、調壓設備拆除及安裝措施:
⑴調壓箱在儲存、運輸、安裝、使用要嚴格執行國家標準和遵守北京燃氣公司規定。
⑵ 調壓箱及其附屬部件應儲存在干燥通風、無腐蝕介質的室內。
⑶ 調壓箱在運輸過程中應防止劇烈震動、雨淋,嚴禁拋擲、碰撞等。
⑷ 為施工的順利進行,施工前現場勘察時把已銹死的螺栓噴松動劑。
⑸
關斷舊調壓箱內部調壓裝置的進出口球閥(需要停氣的關斷閘井),由原調壓箱里面裝置上考克處放空置換。使用扳手松動法蘭連接螺栓(在保證不漏氣的情況下)。如有漏氣現象,立即像現場燃氣集團負責人說明情況,現場施工人員聽從燃氣集團負責人的安排,進行下一步工作。
⑹確認調壓器進口到出口管段中的燃氣排放完畢,然后拆除原調壓箱內需要更換的調壓裝置。
⑺安裝前要按規定清掃管道,防止管道內氧化物、沙土、雜物等堵塞閥口。
⑻ 安裝設備的支架及底座,用木楔子找平、找正。
⑼安裝新調壓裝置時立管法蘭應于進出口球閥法蘭中心距平行一致,嚴禁相差太大時用撬杠進行強行組合,致使管道變形過大,接口密封破壞而漏氣。球閥法蘭連接螺栓螺桿與螺母應擰到有凸臺露出且凸臺高度一致,能壓緊并壓平法蘭墊圈。嚴禁帶調壓器焊接,以防止電焊高溫燒壞皮膜。
⑽ 試漏時最好用或毛刷將肥皂水涂抹到連接密封處,避免腔體內積水太多。或者使用燃氣測漏儀進行檢測漏點。
⑾ 開啟新調壓箱進出口閥門,送氣時應緩慢打開球閥,切忌突然送氣,致使膜片沖壞,或是壓力瞬間增高而切斷。啟動并進行壓力及穩定性的調節。
⑿ 新箱體的組裝,門板與側板全部都是由螺栓連接而成。
⒀ 清理現場。
5. 現場預制安裝放散裝置及管道,連接方式:絲扣連接。
6. 用磚砌筑調壓箱底座并用水泥砂漿晾水泥臺。
7. 補漆:調壓設備沒有更換部位,銹蝕嚴重的刷防銹漆及面漆各一遍。
8. 清理現場。
9. 調壓箱護欄內的基礎施工工藝:
⑴ 調壓箱的基礎第一層用素土并夯實,壓實度大于93%。
⑵ 調壓箱的基礎第二層用C20混凝土,80mm厚,隨搗隨抹平。
⑶ 調壓箱的基礎第三層撒素水泥面,撒適量清水。
⑷ 調壓箱的基礎第四層用C20細石混凝土,厚40mm,隨打隨抹光。
⑸ 如下示意圖所示,根據調壓箱規格及周圍環境確定基礎的長寬。
⑹ 施工機具:平鏟、篩子(孔徑5mm)、線墜、笤帚、膠皮水管、小水桶、噴壺、白線。1100mm靠尺板、鐵抹子、木抹子、托灰板等。
⑺ 主要施工工藝:施工準備→拆除舊基礎→測量放線→人工夯實(機械夯實)→砌筑磚敦→人工、機械澆筑混凝土→檢驗→養護
⑻ 由于在居民小區施工,注意對機械的噪聲控制,白天不應超過75分貝,夜間不應超過55分貝。
⑼ 拆除的基礎及護欄包括水泥袋等包裝物,應設置專門場地堆放,及時收集處理。
10.調壓箱底座基礎位置施工工藝:
⑴ 工藝流程:拌制砂漿→確定組砌方法→排磚撂底→砌筑→抹面。
⑵砌筑調壓箱基礎砌筑:磚基礎砌筑前,基底墊層表面應清掃干凈,灑水濕潤。砌體砂漿必須飽滿密實,實心磚砌體水平灰縫的砂漿飽滿度不小于80%。安裝位置及尺寸如下:
11. 調壓箱的護欄施工工藝:
根據調壓箱的大小及周圍的環境確定基礎以及護欄的大小尺寸,調壓箱的護欄四個立柱采用焊管D48*3、D89*4或 40*40方鋼,根據調壓箱的大小決定外護欄屋子的立柱,立柱采用膨脹螺栓或者預埋地腳螺栓固定;護欄框架采用30*30*3角鐵;豎拉撐采用20*20角鋼,間距120mm。護欄的屋頂敷設彩鋼板。
四、北京燃氣公司運維2022年調壓箱技改工程質量保證措施
1、組織保證
自成立后由總經理李松擔任組長,組員由質量員、技術員、施工員、資料員、材料員等組成的質量管理小組。及時解決生產過程中出現的質量問題,制定預防措施和改進措施。
2、制度保證
建立健全施工過程中的各項管理制度,從而有效地保證質量目標的實現。管理制度包括:審批制度、質量例會制度、工序驗收制度、信息傳遞制度、“三檢”制度、旁站制度以及獎懲制度。
3、技術保證
施工前編制施工方案,組織施工交底。嚴格按照施工技術規程施工。
4、材料、機械、設備保證
嚴格選擇合格材料、機械設備供應商。材料進場有合格證。檢驗、試驗設備、儀器處于合格狀態。機械的工作狀態良好。
5、人員保證
選擇有資質、有同類工程施工經驗的施工人員、技術人員,特殊工種有上崗證并在有效期內。
6、施工環境保證
遇到影響施工質量的天氣,禁止施工。如有特殊情況,特殊處理,必須向公司領導、燃氣運維領導及相關人員報告批準。
五、北京燃氣公司運維2022年調壓箱技改工程安全生產措施
1、 安全技術措施
(1)樹立“生產必須安全,安全為了生產”的思想,做到工序操作前必須進行安全技術交底。
(2)凡是使用電器的工人必須持證上崗。
(3)施工現場架設的臨時電線,應有專人負責,保證在安全施工條件下作業。
(4)現場的臨時電閘箱應有專人管理,并加鎖。
(5)工人工作中應按安全技術交底操作,上班時不得做與本職無關的工作,工人在工作中穿戴必要的勞保用品。
2、安全防護重點
(1)防觸電:施工現場嚴格執行三相五線制要求,配電系統實行三級配電兩級漏電保護,雨季施工各種電氣設備要有防雨措施,嚴格電工當班及值班制度。
(2)防機械傷害:各種機械(含中小型機具)要當期檢查,定期保養,施工前要對操作人員進行交底,嚴禁無證上崗,違章駕駛。
(3)對調壓箱改造區域及機械停放場地進行重點防火,設置各種防火器材。
(4)夜間施工時,改造區四周設警戒線,并派專人巡視。現場保證充足的照明設備。
3、安全教育
凡進入施工現場人員必須進行安全消防意識、安全消防操作規程、安全消防常識方面的教育,以增加全員的自我保護意識,使全體員工自覺、認真、嚴格的按規程施工。進場作業人員必須進行安全消防規章制度方面的學習,包括國家、北京市、及燃氣集團的有關規定、標準,使全員自覺遵守項目施工現場的各項安全消防規章制度。專業技術人員在作業前根據現場具體情況及專業特點進行施工方案、作業指導書中的安全技術交底工作,使每位作業人員心中警鐘常鳴,確保在安全技術指導下施工。
(1)工程開工前對參加施工作業的現場施工人員,結合本工程的特點,進行一次安全生產責任制和操作規程的再教育,做到安全意識先行,提高所有在施人員的安全生產意識,并貫穿到工程的始終。
(2)對新工人,必須進行3-7天的安全生產教育,考試合格后核發生產上崗證書,方可上崗操作。
六、北京燃氣公司運維2022年調壓箱技改工程文明施工及環保措施
1、現場成立由項目經理孫永剛領導的文明施工小組,建立文明施工管理制度,全面負責施工現場的文明施工管理工作。
2、合理組織流水施工,合理組織材料進場,減少現場材料的堆放量,對已到場的各種材料,機械設備嚴格按照事先劃定的位置碼放整齊,停放到位,施工中做到活完料凈。
3、對廣大職工,特別是民工進場前進行文明安全施工教育培訓。利用各種形式,板報、快訊宣傳表揚施工的先進作法,努力提高文明施工的意識和自身素質。
4、防止大氣污染
(1)施工現場內的廢料、垃圾應及時清運。
(2)施工機械進場前進行環保檢查,尾氣排放超標的不予使用。
5、防止噪音污染
(1)為減少噪聲擾民,采取降噪設施,白天機械設備噪音控制在75分貝以下,晚上控制在55分貝以下。
(2)夜間施工要減少噪音擾民,嚴禁大聲喧嘩,裝卸材料及碼放時要輕拿輕放。
七、北京燃氣公司運維2022年調壓箱技改工程做好服務和配合
1、真誠為業主服務,做好施工配合工作
2、在施工過程中,燃氣運維針對工程質量、工程進度、現場管理的一切要求和指令,現場負責人應及時布置,親自督辦,認真解決,并及時將解決情況報燃氣運維和公司主管部門備案。公司主管部門建立與燃氣運維配合的聯系,以便定期回訪。
3、我公司將嚴把工程質量關,按照合同的各項規定對承包范圍內的工程進行精心施工,擔負起施工、竣工以及修補工程缺陷的全部責任。工程竣工后,由公司銷售部門負責做好保修期間的回訪及組織缺陷修補工作。認真聽取燃氣運維、使用單位的意見,及時整改、總結。
4、我們鄭重承諾:真誠為業主服務,做好施工配合工作。
5、工程竣工后服務: 24小時維修服務電話;提供一年保修服務;在保修期內如發現問題及時上門維修;做好維修記錄。
八、北京燃氣公司運維2022年調壓箱技改工程施工配合事宜
1、需燃氣運維提供施工設備進出場道路及施工作業場地,避免不必要的外部干擾,延誤施工進度。
2、燃氣運維負責調壓箱改造前后的停氣、放散、保壓、復氣等工作,施工單位負責調壓箱的更換及復氣后的調壓工作。
3、施工過程中,須燃氣運維下達開工命令后,我公司相關人員才開始施工。在燃氣運維下達開工命令前,我公司相關人員禁止施工。
北京燃氣公司運維2022年調壓箱技改工程附件1:調壓箱明細
2022年四分一所調壓箱改造
序號
調壓箱名稱
更換后調壓器型號 RTZ-50 RTZ-50 RTZ-50 更換后調壓箱流量出口壓力(kPa) (Nm³/h) 800 800 1200 15 11 50
鍋爐低氮改造,改造后壓力50Kpa 鍋爐低氮改造,改造后壓力2-3Kpa.
